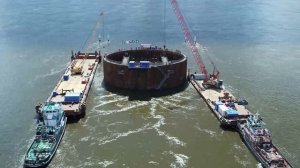

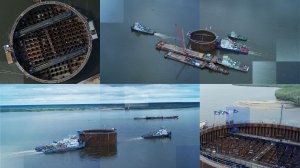

Строим Ленский мост. Июль 2026

Работы одновременно ведутся на обоих берегах. На левом полностью готова одна опора, на 50% выполнено армирование тела опоры №5, построен временный причал, идёт укрупнительная сборка третьего коффердама. На правом берегу активно ведётся бурение под сваи будущих опор, всего устроено 244 из 920 буронабивных свай, отсыпано более 500 тысяч м³ грунта в дорожное полотно правобережного подхода к мосту. Всего на четырёх технологических площадках работает около 400 человек и 110 единиц спецтехники.
