Динамика строительства ЖК «Роял Тауэрс» на 31 марта 2026 года

Аватар автора
Московская Строительная Компания

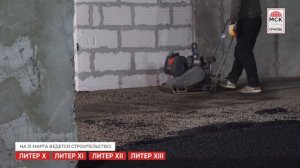

На 31 марта в ЖК «Роял Тауэрс» производится укрепление основания методом цементации стилобата 4-й Секции. Производится гидроизоляция стен стилобата 3-й Секции. Ведется разработка и доработка грунта на стилобатной части автопарковки 4-й Секции. В Литере 1 ведётся армирование и бетонирование вертикальных конструкций 24-го этажа. Продолжается кирпичная кладка наружных стен 8-го этажа. Производится устройство внутренней каменной кладки 5-го этажа. В Литере 2 ведется кирпичная кладка наружных стен 7-го этажа. Выполняется кладка внутренних стен и перегородок 4-го этажа. В Литере 3 ведутся монолитные работы плиты перекрытия 22-го этажа. Производится армирование и бетонирование плиты перекрытия -1-го этажа (минус первого этажа) стилобата. Производиться устройство наружных стен на 3 этаже. В Литере 4 производиться монтаж опалубочных щитов и бетонирование вертикальных конструкций 19-го этажа.
